對于油工師傅來說,夏季帶來的考驗,一個是高溫,一個是多雨。在高溫和多雨這兩種非理想施工狀態下,建筑施工將面臨高溫暴曬和多雨過潮兩種不友好施工環境。
01
高溫暴曬

夏季陽光強烈,溫度過高時,底材容易快速干燥,其吸水速度也相應加快。同時,過強的太陽光會極大地加速膩子中水分的揮發速度。這會導致施工后的膩子表面干燥過快,進而出現一系列問題。
01
干得快
膩子粉料在桶里調配時干的很快,難施工,批刮后失水快,不能正常收壓或施工后干燥過快。

原因:施工環境氣溫太高,濕度太低、通風太強及陽光直曬,膩子中的復合材料反應加速。
解決方案:預防為主,注意施工環境,避免在高溫時段、陽光直曬時段施工,控制施工場地通風強度。當基面出現太過干燥、 吸水快的情況時建議刷涂界面劑或者預先濕潤基面(但不能有明水)再施工。
02

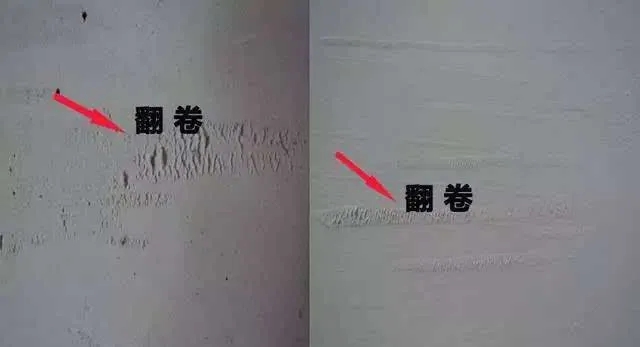

批刮翻卷、卷皮
膩子在批刮、收壓時出現翹起或呈鱗片現象。

原因:基面太干燥或施工現場溫度太高。
解決方案:基層太干燥時應保濕施工,避開中午這種高溫時段施工。而針對批刮已翻皮的膩子應該鏟除膩子,重新批刮。
03
起泡

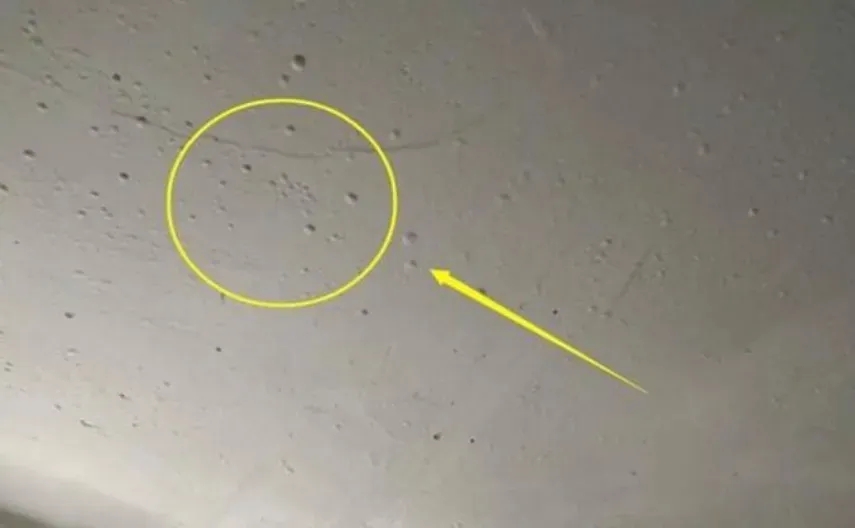

膩子批刮時產生氣泡或者批刮過后表面起泡。

原因:夏季氣溫高, 基層過于干燥致使膩子快干,從而產生氣泡。
解決方案:膩子調配時應按要求充分攪拌,在適宜溫度范圍施工。如若批刮時膩子有氣泡可在表干時反復收壓,消除氣泡。
04

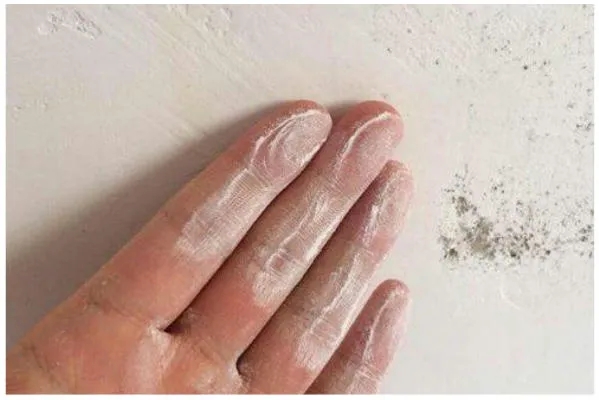

掉粉、脫層
施工完成及干透后,用手觸摸有掉粉現象,嚴重的甚至出現前后兩道膩子之間或膩子與基底之間相互剝離。

原因:膩子在高溫干燥時施工,水分揮發快,沒有足夠水分進行固化,因而容易脫粉。而底層膩子疏松粉化嚴重,面層膩子太硬,干燥太快會造成脫層。另外,外墻膩子在沒有完全干透前被雨水沖刷后,粘結劑流失,重批后也容易脫層。
解決方案:膩子調配時應按要求充分攪拌,在適宜溫度范圍施工。
05

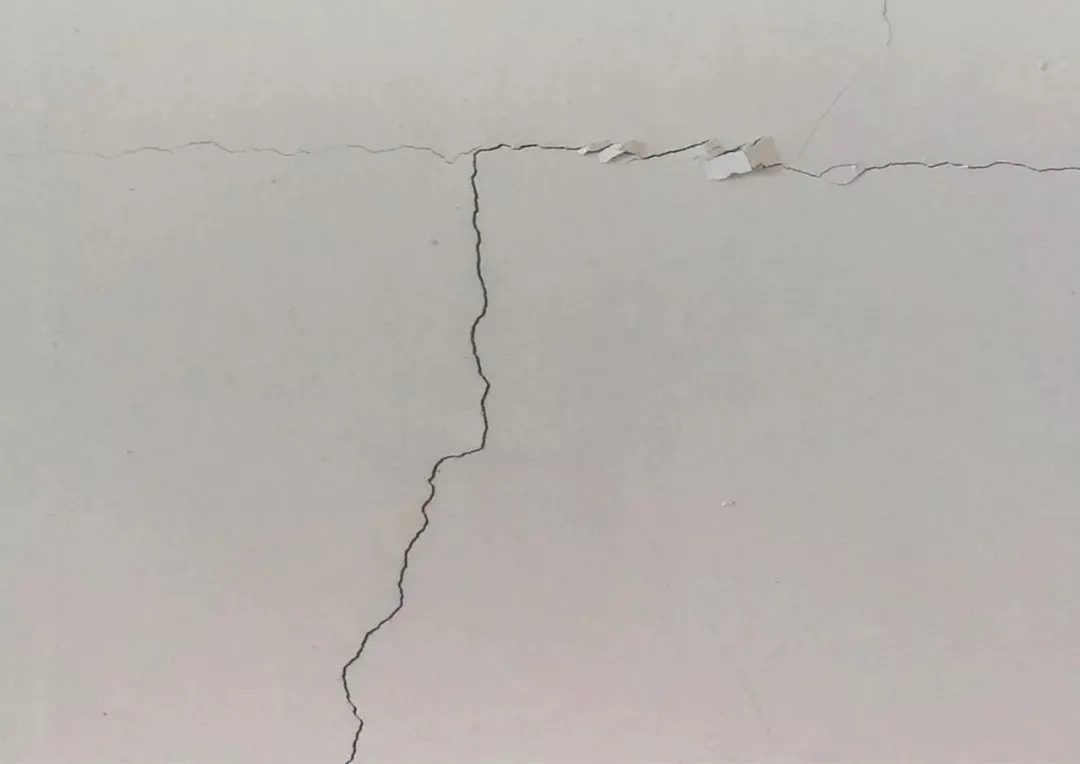

開裂
膩子層產生裂縫,開裂分為有規則線狀裂、T型裂、 網狀裂、大的龜裂、不規則短線狀裂、局部小龜裂、陰角同時有較多垂直短線裂等。

原因:單遍批刮太厚,干燥太快,表干里不干,當然裂紋有多種,主要有以下幾種:
1、有規則線狀裂主要是裂縫處開裂。
2、T型裂、網狀裂主要是基層開裂。
3、大的龜裂及不規則較短線狀裂是膩子批刮太厚的干裂。
4、陰角裂同時有較多垂直短線裂主要是基層太松或修角膩子太硬、太厚。
解決方案:膩子嚴重開裂需要鏟掉后重批;結構松動要待結構穩定后施工;接縫開裂應該預先做好接縫處理再批刮膩子。
02
多雨過潮

然而,如果天氣長時間潮濕,空氣濕度過高或基層水分過大,這種情況下,膩子的干燥速度會受到嚴重影響。如果在膩子當前層干燥未完成時就急于進行下一層的施工,很可能會導致飾面層出現鼓泡和剝落現象。
解決方案:建議根據當前的濕度條件靈活調整施工間隔,確保每層涂層都能得到充分的養護,從而減少返工和修補的需要,提高施工效率和質量。

對于內墻膩子施工,若使用的是耐水膩子,則需要注意在膩子表干后及時進行打磨處理。從膩子批刮完成到打磨的間隔時間應控制在48小時以內,以保證膩子層的光滑度和質量。

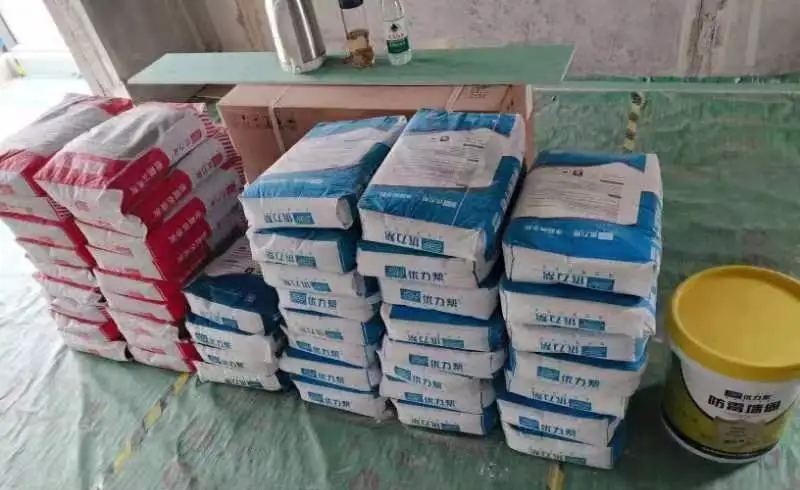

# 特別說明#

除了施工工藝外,工地現場的膩子儲存同樣重要。常見的錯誤做法是將膩子堆放在室外,僅用防雨布遮蓋,這種方式看似有防雨措施,但實際上極易受潮。同時,地下室等通風不良且易積水的區域也不適宜存放膩子。正確的存放方式是將膩子產品存放在室內陰涼干燥處,避免陽光直射和雨水淋濕,以保證膩子的正常使用效果。
